Im Ergebnis eines Architektenwettbewerbs, mit einem nachgeschalteten VgV-Verfahren, erfolgte die Beauftragung für den Standort des Kinderbildungszentrums, mit dem Schulneubau (AG: Stadt Parchim) und dem Kita-Neubau (AG: DRK Parchim e.V.), an die ARGE buttler-BRENNCKE-ARCHITEKTEN.
Im Zusammenhang mit der ARGE-Planungszuordnung wird die Gebäudeplanung für die Kindertagesstätte durch BRENNCKE ARCHITEKTEN weitergeführt.
Die Ausführungsplanung ist abgeschlossen und es wurden die meisten Ausbau-Gewerke-Vergaben durchgeführt.

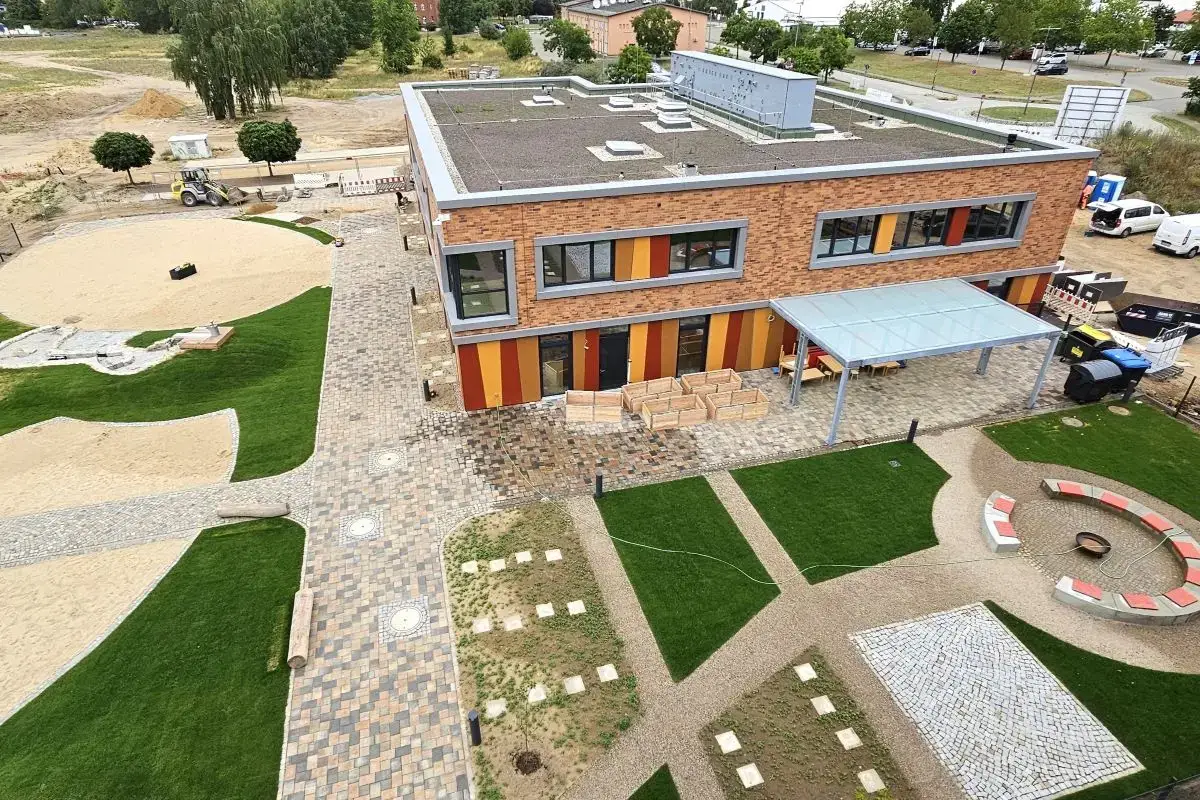

Nach der Kampfmittelräumung haben im März 2022 die Rohbauarbeiten begonnen, die im November 2022 fertiggestellt wurden. Seit Dezember 2022 werden die Ausbauarbeiten realisiert, mit dem Fenstereinbau, den Trockenbau-, den Maler- und den TGA-Arbeiten.
Fördermittelbedingt hat die Kindertagesstätte Anfang Juli 2023 in Nutzung zu gehen.
